Le tunnelier de la ligne bleue

Voici Lisette, la machine qui creuse le tunnel du prolongement de la ligne bleue du métro. Entrez dans les coulisses de cette immense usine souterraine.

Date de publication: 28 octobre 2026

Comment fonctionne le tunnelier?

5 grandes étapes

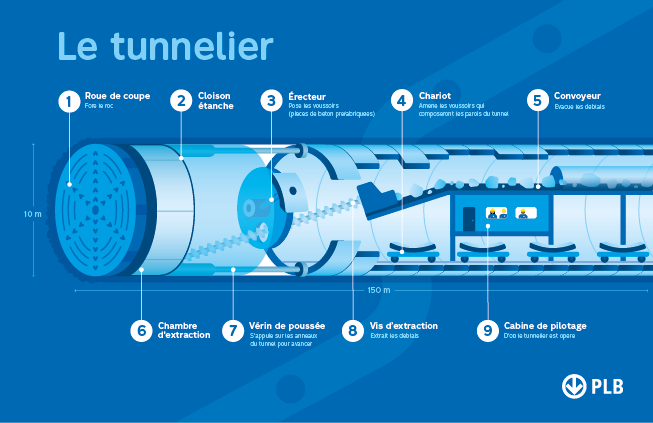

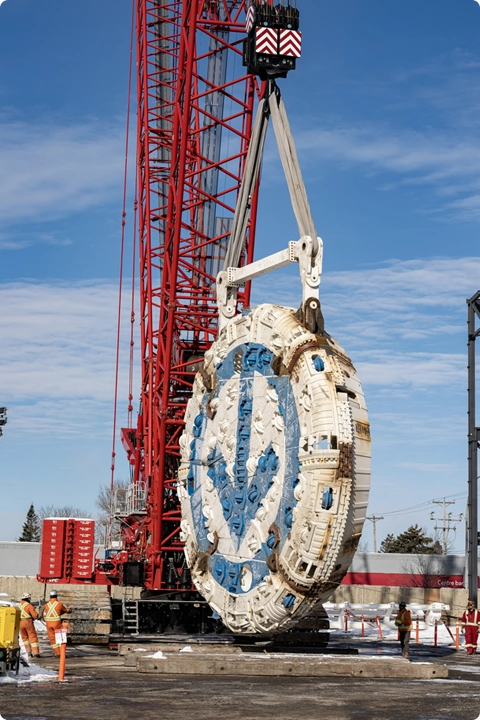

  1. La tête rotative du tunnelier gruge la roche.
  2. Le roc et les matériaux retirés sont envoyés vers l'arrière de la machine.
  3. Des segments de béton préfabriqués (voussoirs) sont installés au fur et à mesure pour former les parois finales du tunnel.
  4. Le tunnelier s’appuie sur les voussoirs pour avancer.
  5. Une vingtaine de personnes, incluant le pilote, suivent sa progression avec des systèmes de guidage.

Le tunnelier Lisette en chiffres

Totalisant plus de 135 mètres de long et pesant plus de 2 000 tonnes, le tunnelier Lisette doit creuser 4,6 kilomètres de tunnel entre les futures stations Vertières (Pie-IX) et Anjou.

La machine qui creuse le tunnel travaille en continu pour installer plus de 14 300 voussoirs d’ici la fin du projet.

Pourquoi utiliser un tunnelier?

Le tunnelier aide à construire le prolongement de la ligne bleue dans les délais prévus. Cette machine creuse le tunnel et installe sa structure en même temps, ce qui rend les travaux plus efficaces.  De plus, son fonctionnement électrique en fait une option plus avantageuse pour l'environnement.

Suivre la progression du tunnelier Lisette

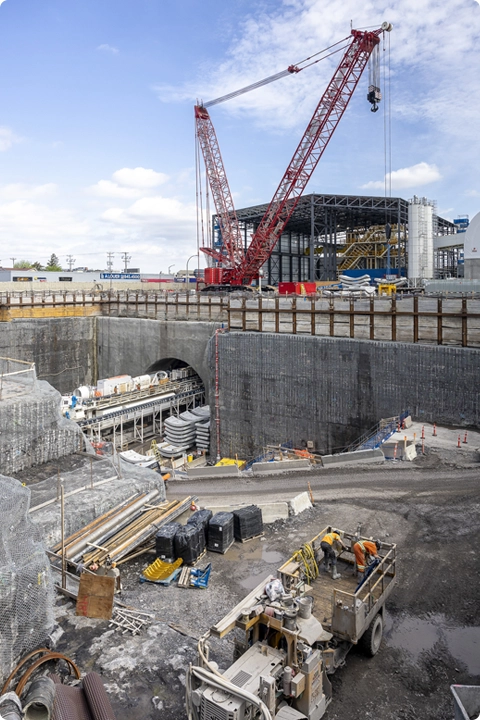

Le tunnelier Lisette a parcouru 380 mètres. Il est à mi-chemin entre les stations Vertières (Pie-IX) et Mary-Two-Axe-Earley (Viau).

Le tunnelier avance à un rythme moyen de 10 à 15 mètres par jour, à une profondeur de 18 à 40 mètres. Après avoir creusé 4,6 kilomètres, il sortira de terre au début de l'année 2028.
